鲁商蓝岸公馆又双叒延期交房了

人气:35804 回复:0打印 | 文字选择:TT

鲁商蓝岸公馆距离购房合同约定的交房时间已经过去了1年多,至今仍未交付,而在这期间,开发商多次延后交付时间,毫无信用可言。新房主体早就完工了,最近一次去看,室内装修还没结束,现在确切的交房时间和违约金赔偿方案仍是未知数。
1752926211

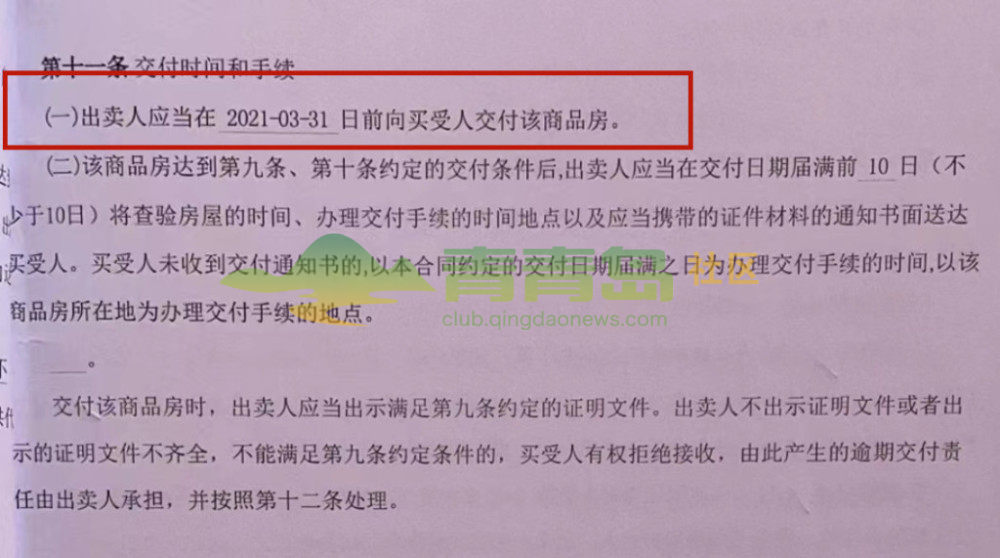

鲁商蓝岸公馆10号楼在2019年4月房子已经基本封顶,承诺的交房时间是2021年3月份,临近交房时,业主收到了开发商发的第一份延期交房通知书,交房时间改到了2021年6月份。
1752926211
但是到了6月份,依然没有完工,又推到了11月份,后来又延了好几次,最后一次说的是4月15日交房,但是开发商仍然未按期履约。侯女士说,除此之外,延期交房的违约金也很不合理,只有日万分之0.1,相当于一个月只赔付大约300元。并且开发商承诺4月22日就具体的交房时间和违约金赔付方案给业主一个明确答复,最后以公司有办事流程搪塞过去,只有销售经理口头说6月底交房,违约金比例应该会高一些,但都没有落到纸面上。


1752926211



2022-05-14 17:57:36 来自青青岛社区
--
